Каждую осень мне звонят с одним и тем же вопросом: успеем до холодов или переносим на весну? Отвечаю всегда одинаково — деревянный дом можно строить зимой, и во многих случаях зима для него удобнее лета. Переносить стоит не стройку, а отдельные её этапы.

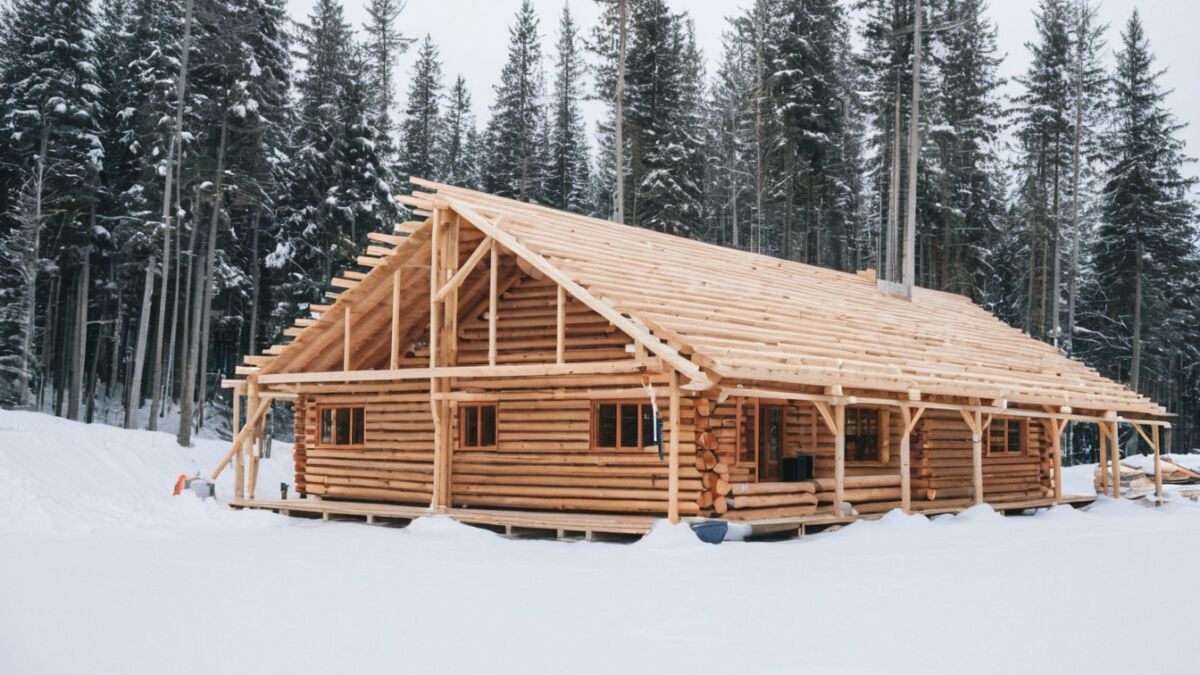

Сруб, собранный зимой, сохнет медленно и равномерно и меньше трескается
Сруб, собранный зимой, сохнет медленно и равномерно и меньше трескается

За двадцать с лишним лет я собрал зимой десятки срубов и каркасников. Проблемы возникали не от мороза, а от попытки делать зимой то, что зимой делать нельзя, — заливать бетон без подготовки, штукатурить, стелить наливные полы в неотапливаемом доме.

Разберу по этапам, что зимой идёт нормально, что требует изменений в технологии, а что переносится однозначно.

Почему зима бывает лучше лета

Четыре реальных преимущества, которые я вижу на объектах.

Древесина зимней заготовки суше. Зимой сокодвижение останавливается, влажность свежесрубленного дерева ниже на 10–20 процентов. Такой лес меньше синеет, меньше трескается при сушке и даёт более спокойную усадку. Разница видна на второй год.

Замёрзший грунт держит технику. Манипулятор, который в мокрый октябрь встал бы посреди участка, зимой заезжает без колеи. На глинистых участках это решающий довод.

Дом сохнет правильно. Сруб, собранный в декабре, до весны стоит на морозе, влага уходит медленно и равномерно. Летний сруб под солнцем сохнет быстро и снаружи, отсюда глубокие трещины по бревну.

Цены и сроки. Зимой у бригад меньше загрузка, договориться проще, и скидка в 10–15 процентов — обычная практика. Летом та же бригада берётся за работу через два месяца.

Фундамент — главный вопрос

Тут зима действительно меняет технологию, и экономить нельзя.

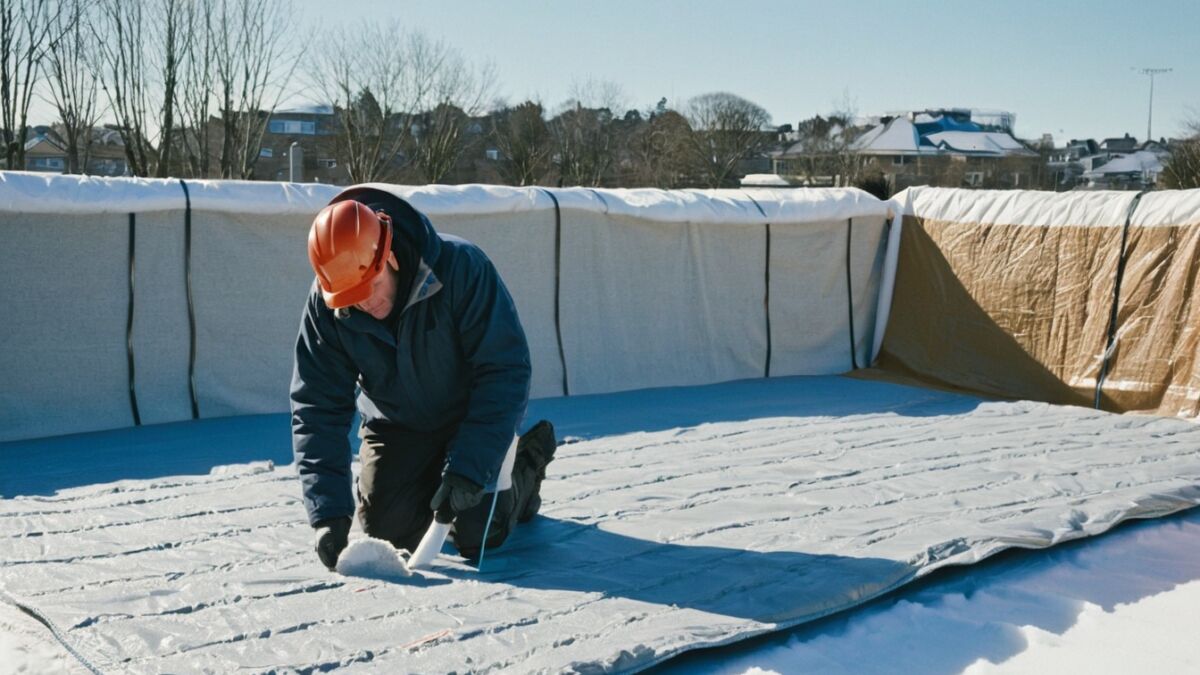

Свежий бетон на морозе укрывают и прогревают, иначе прочность падает вдвое
Свежий бетон на морозе укрывают и прогревают, иначе прочность падает вдвое

Бетон набирает прочность за счёт гидратации цемента, а при температуре ниже пяти градусов процесс замедляется, при отрицательной — останавливается. Замёрзшая вода в свежем бетоне расширяется и разрывает структуру изнутри. Внешне такой фундамент выглядит нормально, а прочность у него может оказаться вдвое ниже расчётной.

Что делают при заливке в минус:

  • Противоморозные добавки. Понижают температуру замерзания воды и ускоряют схватывание. Работают до определённого предела, обычно до минус десяти-пятнадцати.
  • Подогретая смесь. Бетон привозят с завода тёплым, 25–35 градусов, и укладывают быстро.
  • Утепление опалубки и укрытие. Маты, брезент, иногда тепляк с тепловой пушкой.
  • Прогрев проводом. Греющий кабель закладывается в конструкцию и питается от понижающего трансформатора. Самый надёжный, но и самый дорогой способ.
  • Контроль температуры. Термометры в теле бетона и журнал, иначе прогрев превращается в ритуал.

Зимняя заливка добавляет к стоимости фундамента примерно 15–30 процентов. Поэтому если есть выбор, я советую закрыть фундамент до устойчивых холодов, а зимой ставить дом.

Альтернатива, которая зиму переносит спокойно: винтовые сваи. Их закручивают при любой температуре, промёрзший верхний слой даже помогает — грунт не осыпается. Для лёгкого деревянного дома это часто оптимальный вариант.

Сборка сруба и каркаса зимой

Собственно плотницкие работы зима почти не меняет. Дерево не боится мороза, крепёж работает, инструмент работает.

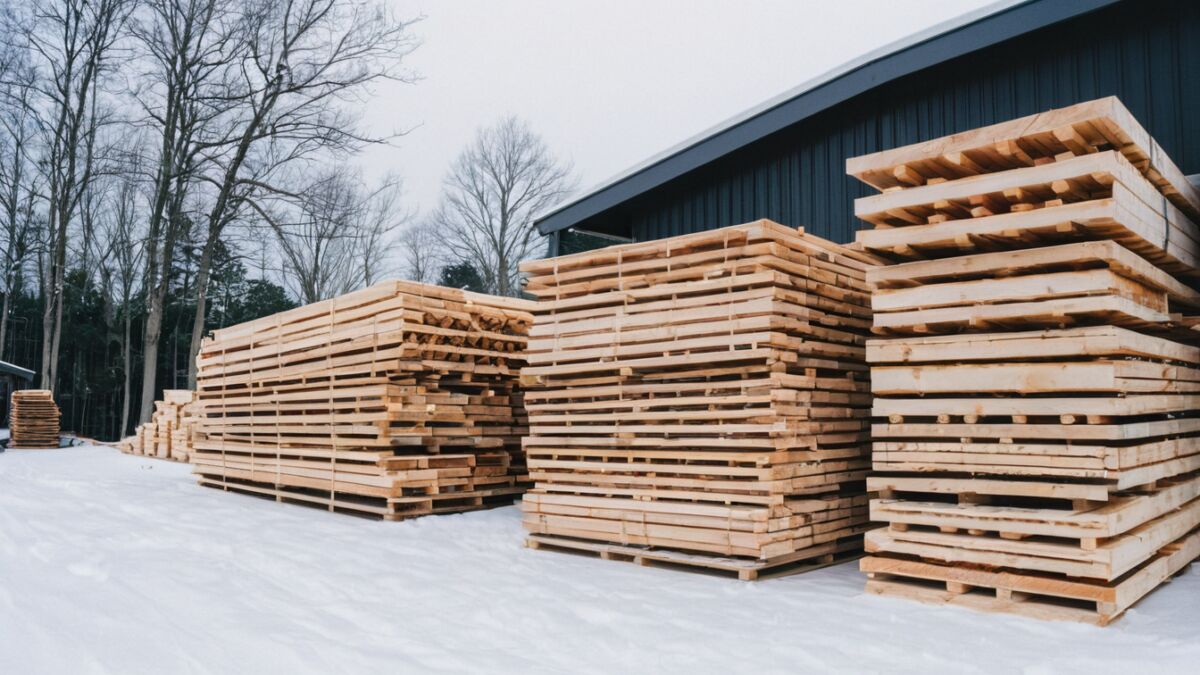

Материал держат на прокладках под навесом, а не под наглухо обёрнутой плёнкой
Материал держат на прокладках под навесом, а не под наглухо обёрнутой плёнкой

Что действительно меняется:

  1. Световой день. В декабре рабочее время сокращается до шести-семи часов. Либо ставится освещение, либо в график закладывается на 30 процентов больше дней.
  2. Снег на конструкциях. Каждое утро венцы и перекрытия чистят щёткой. Оставшийся снег между венцами весной превращается в воду внутри стены.
  3. Межвенцовый утеплитель. Джут и лён кладут только сухими. Мокрый и промёрзший утеплитель весной даёт мокрый шов и почернение.
  4. Крепёж и инструмент. Аккумуляторы на морозе теряют половину ёмкости, их держат в тепле и меняют по кругу.
  5. Скользкие леса. Обледеневшие настилы — главная причина травм на зимней стройке. Песок, соль, ежедневная очистка.

Каркасник зимой требует ещё одной оговорки: утеплитель закладывается только в сухую конструкцию и сразу закрывается плёнками. Минеральная вата, простоявшая открытой под снегопадом, теряет свойства безвозвратно.

Кровля

Стропильную систему и обрешётку зимой делают спокойно. С покрытием сложнее.

Металлочерепица и профнастил монтируются при любой температуре, но на морозе сталь становится жёстче, и лист легче деформировать при неаккуратной укладке. Работать нужно медленнее.

Битумная черепица монтируется только при плюсовой температуре — самоклеящийся слой на морозе не активируется. Если крыть надо срочно, гонты прогревают строительным феном, каждый лист вручную. Это долго и дорого, поэтому битумную кровлю зимой я стараюсь не делать вовсе.

Мембранные и рулонные материалы — по инструкции производителя, у большинства нижний предел от минус пяти до минус пятнадцати.

Что переносится на весну однозначно

Список короткий и жёсткий. Все эти работы содержат воду или требуют плюсовой температуры для набора прочности.

  • Штукатурка и шпаклёвка.
  • Стяжка пола и наливные полы.
  • Кладка на цементном растворе без противоморозных добавок и обогрева.
  • Плиточные работы.
  • Покраска фасада и внутренняя окраска водными составами.
  • Монтаж битумной черепицы.
  • Ландшафтные работы, посев газона, посадки.

Отделку внутри можно вести зимой, но только в отапливаемом доме, с работающей вентиляцией и после того, как дом прогрет несколько дней. Начинать отделку в холодном доме с тепловой пушкой на два часа в день — гарантированный способ получить конденсат в конструкциях.

Оптимальный график

Тот, который я предлагаю заказчикам чаще всего и который распределяет нагрузку удачнее всего.

  1. Август–октябрь. Геология, проект, разрешительные документы, фундамент. Бетон успевает набрать прочность в тепле.
  2. Ноябрь–февраль. Сборка сруба или каркаса, стропильная система, кровельное покрытие, установка окон и дверей. Дом уходит в закрытый контур.
  3. Март–май. Дом стоит под крышей, идёт первичная усадка, ставятся инженерные системы, монтируются черновые полы.
  4. Лето. Отделка, фасад, благоустройство.

При таком графике вы въезжаете через год, а не через два, и каждый этап делается в подходящий для него сезон.

Дом без отопления в первую зиму

Отдельная ситуация: сруб собран, крыша есть, окна стоят, а отопления ещё нет. Так остаётся большинство зимних объектов, и это нормально.

Что нужно сделать перед морозами:

  • Закрыть все проёмы. Если окон нет — плёнкой в два слоя по деревянной обрешётке, плотно.
  • Обеспечить проветривание. Полностью герметичный дом без отопления копит влагу. Оставляйте продухи или приоткрытые форточки — воздух должен двигаться.
  • Убрать с пола весь мусор и опилки: под снегом и конденсатом они превращаются в очаг плесени.
  • Слить воду из всех систем, если что-то уже смонтировано.
  • Расчистить крышу от снега после сильных снегопадов, особенно на скатах с малым уклоном.

Дом, оставленный так, зимует спокойно и весной оказывается суше, чем был осенью.

Сколько стоит зима

Заказчики обычно ждут, что зимняя стройка выйдет дешевле. На практике баланс складывается из плюсов и минусов, и итог зависит от того, что именно вы делаете.

Дорожает:

  • Бетонные работы — плюс 15–30 процентов на добавки, прогрев и укрытие.
  • Освещение площадки — 5–15 тысяч гривен на прожекторы и кабель.
  • Очистка снега и наледи — обычно закладывают день работы бригады на каждые две недели.
  • Обогрев бытовки и мест хранения материалов.

Дешевеет:

  • Работа бригады — скидка 10–15 процентов в несезон реальна почти везде.
  • Материалы — зимой цены на пиломатериал и утеплитель обычно ниже, чем в разгар сезона.
  • Аренда техники — манипулятор и экскаватор зимой свободнее и дешевле.
  • Подъездные пути — на замёрзшем грунте не нужны плиты и отсыпка, которые летом на глине стоят десятки тысяч.

Если фундамент уже есть, зимняя сборка дома выходит на 5–12 процентов дешевле летней. Если фундамент приходится делать в мороз, экономия съедается прогревом полностью.

Ошибки, которые дорого обходятся

Заливка бетона «на авось». Прогноз обещал плюс пять, к ночи ударил минус восемь. Смотреть надо не на дневную температуру, а на ночную, и на неделю вперёд.

Укладка мокрого утеплителя. Джут, привезённый в открытом кузове под снегом, кладут «он же высохнет». Не высохнет — он окажется зажат между венцами.

Отделка в непрогретом доме. Дом надо прогревать постепенно, несколько суток, а не выводить с минуса до плюс двадцати за день. Резкий прогрев даёт трещины и коробление.

Экономия на очистке снега. Полдня работы бригады на очистку кажутся потерянными, пока весной не выясняется, что вода стояла в чашах венцов всю зиму.

Договор без учёта зимних условий. Прогрев бетона, освещение, очистка снега, увеличенные сроки — всё это должно быть в смете заранее, иначе появится в виде допработ в январе.
