Недострой без крыши — вещь обычная. Деньги закончились, подрядчик пропал, мобилизация, переезд, просто жизнь. Дом стоит, зимует под открытым небом, а весной хозяин приезжает и не понимает, можно ли его достраивать или проще снести.

Одну зиму без крыши дом переносит, вторую и третью — уже гораздо хуже
Одну зиму без крыши дом переносит, вторую и третью — уже гораздо хуже

Отвечаю сразу: в большинстве случаев можно. Деревянный дом переносит одну зиму без крыши тяжело, но не смертельно, если это была одна зима и если конструкции были собраны из нормального материала. Хуже становится на второй и третий год.

Расскажу, как оценить состояние, что чинится, что меняется, и в каком порядке всё это делать.

Что происходит с домом за год без крыши

Три процесса идут одновременно.

Древесина насыщается влагой. Верхние венцы и перекрытия набирают воду, влажность поднимается до 40–60 процентов. Само по себе это обратимо, дерево высохнет.

Развивается грибок. Синева появляется за недели, а дереворазрушающие грибы — за месяцы при стабильной влажности выше 25 процентов и температуре выше нуля. Синева косметична, гниль — нет.

Вода застаивается в горизонтальных узлах. Чаши сруба, венцы, стыки перекрытий, углы. Именно там дерево остаётся мокрым дольше всего, и именно оттуда начинается разрушение.

Дополнительно: замерзающая в трещинах вода расширяет их, ультрафиолет разрушает поверхностный слой, а незакреплённые элементы гуляют от ветра и разбивают соединения.

Диагностика: что нужно проверить

Не спешите с выводами по внешнему виду. Серый и черный цвет ещё ничего не значит — часто это поверхностный слой в два-три миллиметра.

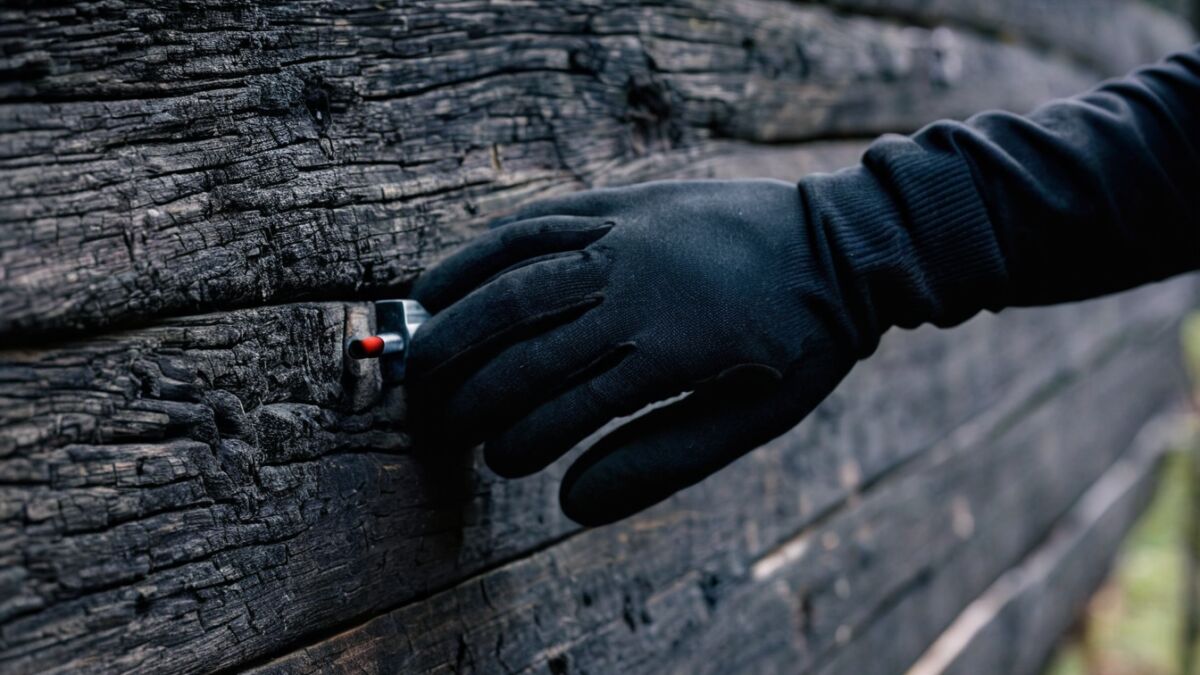

Отвёртка входит в здоровое дерево на два-три миллиметра, в гнилое проваливается
Отвёртка входит в здоровое дерево на два-три миллиметра, в гнилое проваливается

Порядок проверки:

  1. Тест отвёрткой. Обычная отвёртка втыкается в древесину с умеренным усилием. Здоровое дерево пускает жало на 2–3 миллиметра, гнилое проваливается на сантиметр и глубже. Проверяйте каждый венец, особенно нижние, и все горизонтальные узлы.
  2. Влагомер. Замерьте в десятке точек. Если через месяц после начала сухой погоды показания выше 25 процентов — узел не проветривается и там будут проблемы.
  3. Запах. Характерный затхлый грибной запах в закрытых узлах — верный признак активной гнили.
  4. Плодовые тела. Белые ватные налёты, жёлто-бурые наросты, тонкие тяжи по древесине. Это домовой гриб, и это серьёзно.
  5. Геометрия. Проверьте вертикали и диагонали. Незакреплённый сруб за зиму может увести, а перекрытия без нагрузки — выгнуть.
  6. Крепёж и металл. Ржавые нагели, скрутки, кронштейны. Ржавчина в мокрой древесине разрушает и металл, и дерево вокруг него.

На объекте под Черкассами дом простоял полтора года. Снаружи выглядел безнадёжно — весь чёрный. После шлифовки оказалось, что повреждены только два верхних венца и один участок балки перекрытия у водосборного узла. Всё остальное было здоровым.

Что чинится, а что меняется

Чинится:

  • Синева и потемнение — шлифовка, при необходимости отбеливание.
  • Поверхностные трещины — заполняются герметиком по дереву или шпатлёвкой.
  • Местные поражения глубиной до трети сечения — вырезаются и протезируются вставкой.
  • Разошедшиеся соединения — стягиваются, при необходимости усиливаются металлом.

Меняется:

  • Венцы и балки с гнилью глубже трети сечения.
  • Любые элементы с признаками домового гриба — вместе с запасом в полметра в каждую сторону.
  • Утеплитель, который намок и стоял мокрым. Минеральная вата после этого не восстанавливается.
  • ОСП и фанера с расслоением. Плита, которая «повело» и разбухла по кромкам, свойств не вернёт.

Замена венца в собранном срубе — работа неприятная, но штатная: дом вывешивается домкратами, повреждённое бревно вырезается и меняется. Стоит это 4–12 тысяч гривен за венец в зависимости от длины и доступа.

Порядок работ

Логика простая: сначала остановить воду, потом сушить, потом лечить, потом строить дальше.

  1. Накрыть дом. Даже временно: стропила и мембрана, или хотя бы плотный тент по каркасу. Всё остальное бессмысленно, пока сверху льёт.
  2. Убрать воду и мусор. Вычистить чаши, пазы, углы, перекрытия. Снять всё, что удерживает влагу: мокрый утеплитель, картон, доски, лежащие плашмя.
  3. Обеспечить продув. Открытые проёмы — это сейчас плюс. Дому нужен сквозняк, чтобы сохнуть.
  4. Дать высохнуть. Два-три месяца тёплого сезона. Торопиться здесь — значит запереть влагу под покрытием.
  5. Провести диагностику заново. После просушки картина меняется: часть тёмных участков окажется здоровой.
  6. Заменить и отремонтировать то, что требует замены.
  7. Отшлифовать и обработать антисептиком.
  8. Строить дальше по обычной технологии.

Пропуск четвёртого пункта — самая частая и самая дорогая ошибка. Дом накрыли, обшили, утеплили — и через год получили гниль под обшивкой на всей площади.

Про антисептики

Здесь много путаницы, поэтому по порядку.

Профилактические антисептики защищают здоровую древесину. Наносятся после просушки и шлифовки, работают несколько лет, требуют обновления.

Лечебные, они же отбеливающие составы — обычно на основе хлора или перекиси. Убивают грибок на поверхности и осветляют древесину. Работают только на поверхностные поражения, глубокую гниль не лечат.

Составы против домового гриба — специализированные препараты. Применяются по инструкции, с обработкой всех соседних конструкций, потому что гриб распространяется по древесине и по кладке.

Чего не бывает: антисептика, который восстановит разрушенную древесину. Прочность не возвращается. Поражённое дерево вырезается, остальное защищается.

И работайте по сухому. Антисептик, нанесённый на мокрое дерево, не впитывается и не работает — вы просто выльете деньги на стену.

Отдельно про фундамент, который стоял без нагрузки

Если пауза случилась раньше, на уровне нулевого цикла, картина другая, но проверять всё равно нужно.

Бетон за год-два не портится, наоборот — набирает прочность. Проблемы приходят с другой стороны.

  • Пучение. Ненагруженный мелкозаглублённый фундамент зимой поднимает морозным пучением, и поднимает неравномерно. Проверьте горизонт нивелиром: перепад больше 15–20 миллиметров по периметру — повод для обследования.
  • Трещины. Волосяные усадочные — норма. Раскрытые больше 0,3 миллиметра, идущие через всё сечение, со смещением краёв — не норма.
  • Гидроизоляция. Битумные материалы за пару лет на солнце и морозе стареют. Открытые участки, скорее всего, придётся переделать.
  • Выпуски арматуры. Ржавчина на поверхности не страшна, глубокая коррозия с расслоением — да.
  • Пазухи. Часто за зиму их размывает или заполняет илом. Перед продолжением работ засыпку восстанавливают.

Практический совет: перед возобновлением стройки на старом фундаменте закажите обследование. Стоит оно 8–20 тысяч гривен, а даёт письменное заключение, с которым можно спокойно строить дальше — или понимать, что усиливать.

Сколько это стоит

Ориентиры для дома площадью около 100 квадратов, простоявшего год без крыши.

  • Временное укрытие тентом по каркасу — 15–40 тысяч гривен.
  • Полноценная стропильная система с мембраной и обрешёткой — 120–250 тысяч.
  • Очистка, вычистка узлов, снятие мокрого материала — 15–40 тысяч.
  • Диагностика с обследованием специалистом — 5–15 тысяч.
  • Замена нескольких венцов или участков балок — 30–120 тысяч.
  • Шлифовка стен по развёртке — 70–140 тысяч.
  • Антисептирование — 25–60 тысяч.

В сумме реанимация обычно укладывается в 15–25 процентов стоимости нового дома. Снос и новое строительство — это сто процентов плюс демонтаж. Поэтому в большинстве случаев ремонт выгоднее, и очень заметно.

Когда всё-таки не стоит

Есть случаи, когда я честно советую заказчику не вкладываться.

Массовое поражение домовым грибом с плодовыми телами на большинстве конструкций. Он не лечится выборочно, и вероятность возврата очень высока.

Гниль в большинстве нижних венцов и в опорных узлах одновременно. Замена всего низа с вывешиванием дома по стоимости приближается к новой коробке.

Дом простоял три и больше зим без крыши, конструкции разошлись, геометрия ушла. Здесь ремонт превращается в реконструкцию с непредсказуемым бюджетом.

И отдельно: если дом строился без проекта, из непонятного материала, а нынешнее состояние не позволяет понять, что внутри узлов, — иногда честнее разобрать то, что можно использовать повторно, и начать заново с ясной головой.

Как законсервировать дом правильно, если пауза неизбежна

Раз уж речь зашла, вот как это делается, чтобы весной не было той статьи, которую вы сейчас читаете.

  • Кровля хотя бы временная. Стропила плюс мембрана дешевле, чем последующий ремонт, в разы.
  • Проёмы закрыть, но не наглухо: плёнка с продухами или щитами с зазором.
  • Все горизонтальные поверхности освободить. Никаких досок, поддонов и материалов, лежащих на перекрытиях.
  • Обработать антисептиком то, что доступно, особенно торцы и узлы.
  • Обеспечить сток. Планировка вокруг дома с уклоном от стен, канава, чтобы вода не стояла у основания.
  • Приезжать раз в пару месяцев и смотреть. Сорванный ветром тент, обнаруженный вовремя, стоит ноль, обнаруженный весной — очень много.

Дом, законсервированный по этому списку, спокойно стоит два-три года и продолжает стройку с того же места, где остановился.
